2023/07/30
飯塚市 S様
外壁塗装・屋根塗装・その他塗装工事

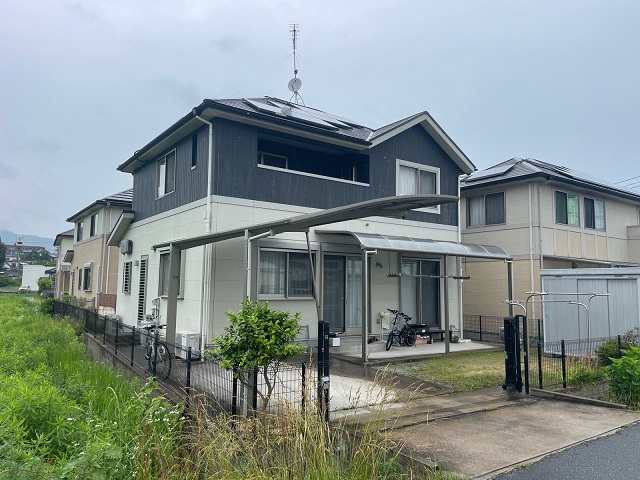

●before●

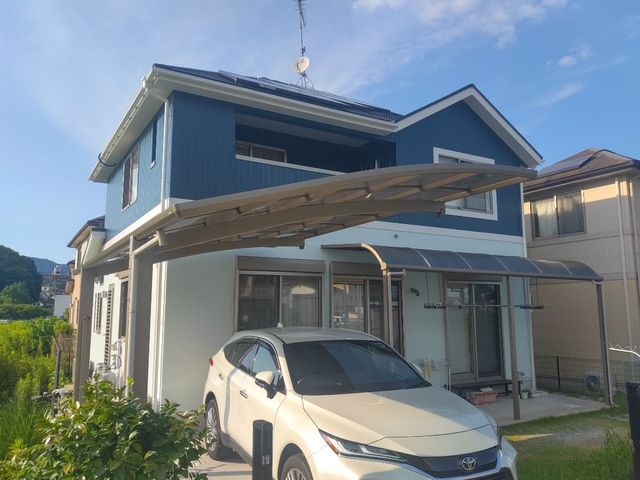

●after●
お客様の声
更新準備中
物件データ
施工箇所 | 外壁・屋根・破風・鼻隠し・軒天・ボードシーリング打替え・雨樋・シャッターBOX・ ダクトカバー・土台水切・化粧モール・基礎・ベランダ |
施工期間 | R05.06.13~07.30(実働22日) |
担当 | 営業:戸髙 / 現場管理:戸髙(太) / 職人:吉岡 |
御依頼のきっかけ | HPをご覧になって |
総工事費 | 1,848,000円 |
その他工事 | ー |
使用材料
屋根 | 使用材料 |
超低汚染リファイン500Si-IR/長持ち期間13~16年 |
---|---|---|
使用色 | 8079 チャコール | |
保証期間 | 5年(W保証) | |
外壁 | 使用材料 | 超低汚染プラチナリファイン2000Si-IR/長持ち期間12~14年 |
使用色 | ||
保証期間 | 5年(W保証) | |
付帯部 | 使用材料 | マルチエースⅡ/長持ち期間8~10年 |
使用色 | N-90(鉛白近似色) | |
保証期間 | 1年 |
屋根 | 使用材料 |
超低汚染リファイン500Si-IR/長持ち期間13~16年 |
---|---|---|
使用色 | 8079 チャコール | |
保証期間 | 5年(W保証) | |
外壁 | 使用材料 | 超低汚染プラチナリファイン2000Si-IR/長持ち期間12~14年 |
使用色 | ||
保証期間 | 5年(W保証) | |
付帯部 | 使用材料 | マルチエースⅡ/長持ち期間8~10年 |
使用色 | N-90(鉛白近似色) | |
保証期間 | 1年 |
工事中の様子

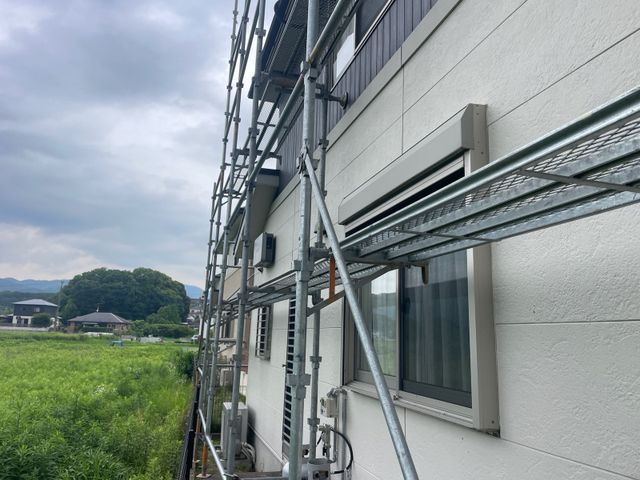

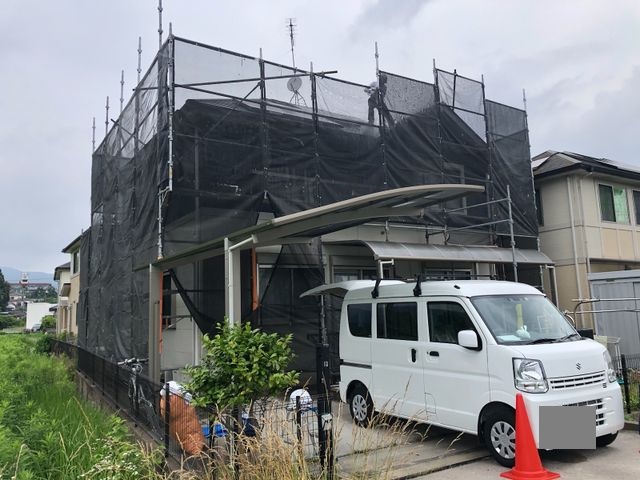

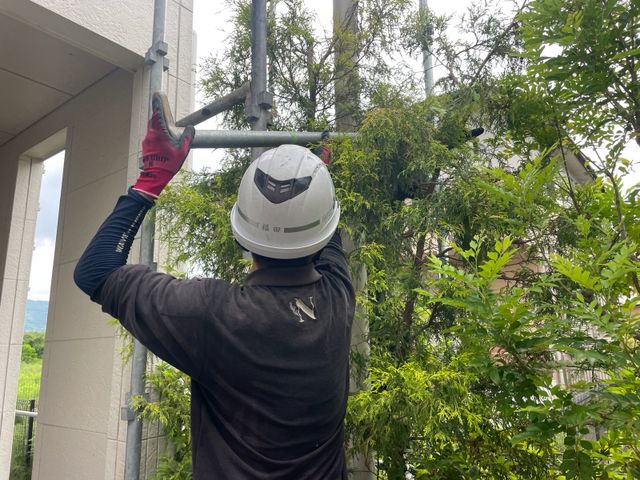

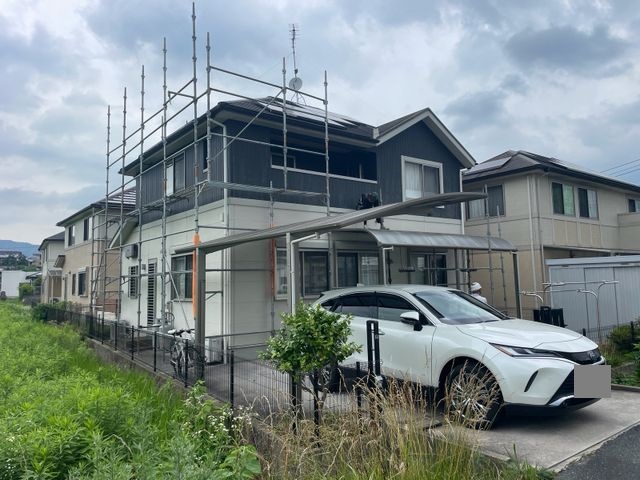

●●足場組立
足場組立
施主様はもちろん、近隣の方のご迷惑にならないように塗装工事前にご挨拶に伺っています。
足場組立
足場をどこにどのように設置するか、現場管理と足場屋さんで入念に下見と打ち合わせを行います。
足場組立
足場材が外壁にあたってしまわないよう、細心の注意を払っております。
足場組立
塗装工事の際、塗料が飛び散らないようにメッシュシートで覆わせていただきます。
●●高圧洗浄

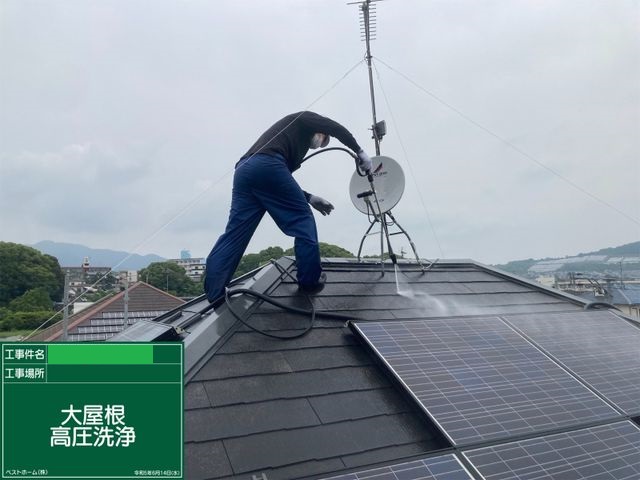

屋根高圧洗浄
コケ・藻などの汚れをしっかり洗浄します。

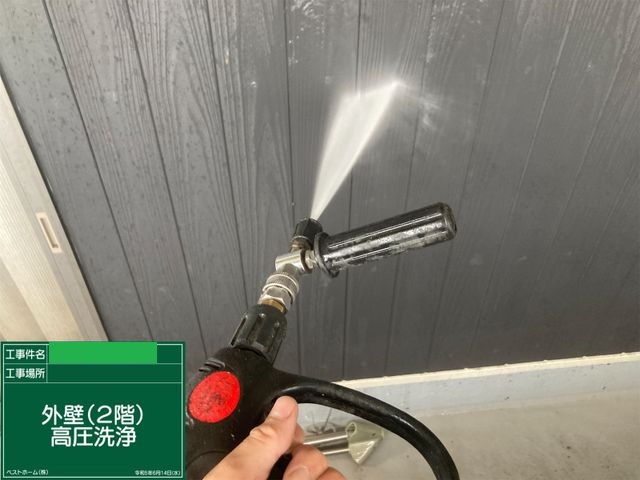

外壁高圧洗浄
外壁の汚れ具合によって高圧洗浄機のノズルも変えます。

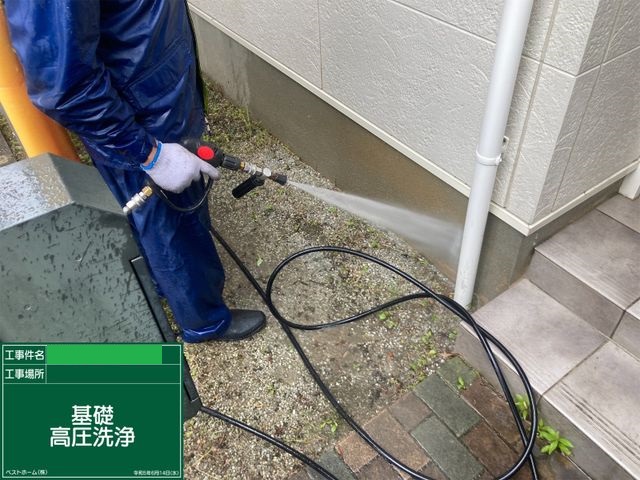

基礎高圧洗浄
カビやコケなどの汚れも洗浄で洗い流します。
土間高圧洗浄

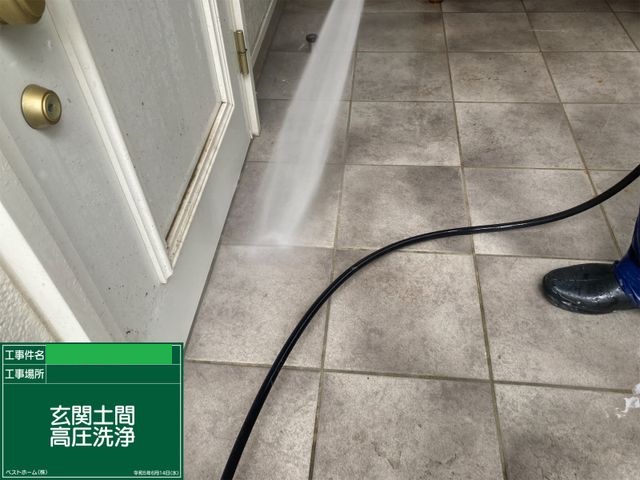

土間の汚れを洗浄で十分に落としていきます。
●●外壁シーリング
外壁シーリング着工前

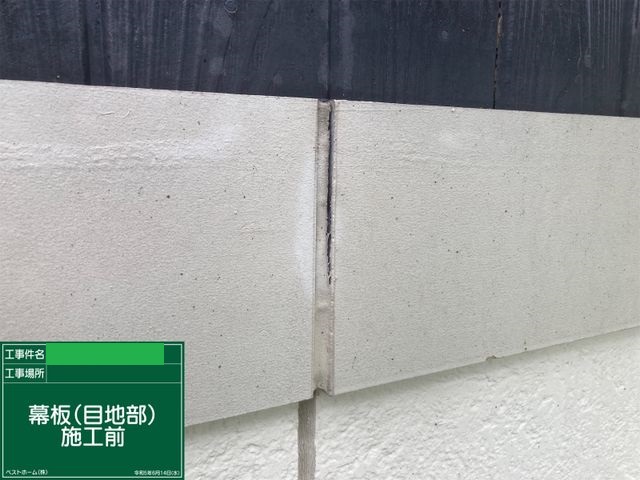

シーリング着工前の状況です。

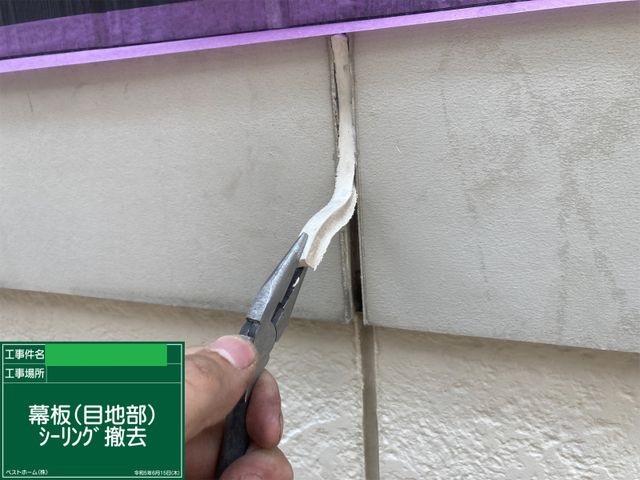

外壁既存シーリング撤去
シーリングの撤去にはカッターを使用するため、外壁材を傷つけないように細心の注意を払います。
外壁シーリング前清掃

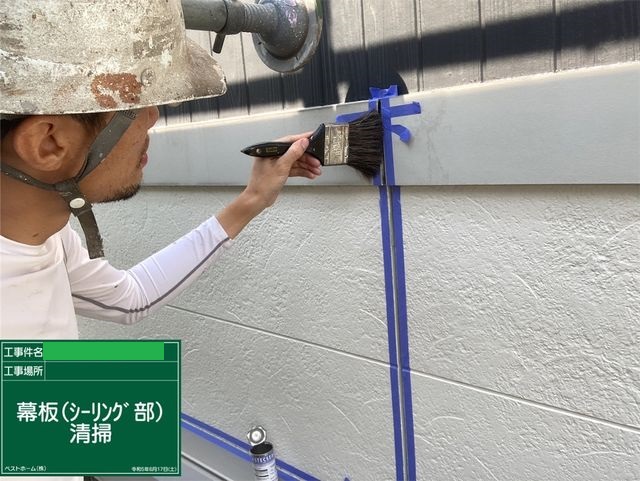

キレイな仕上がりになるよう、まずは施工箇所をしっかり清掃します。

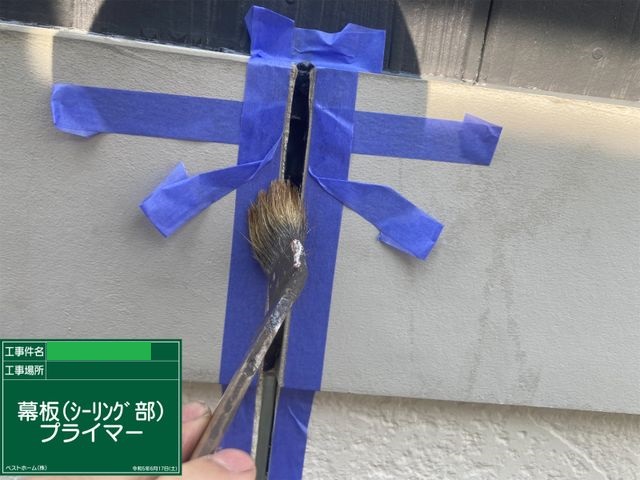

外壁シーリングプライマー塗布
プライマーを塗布することで、シーリング材の接着力を高めます。

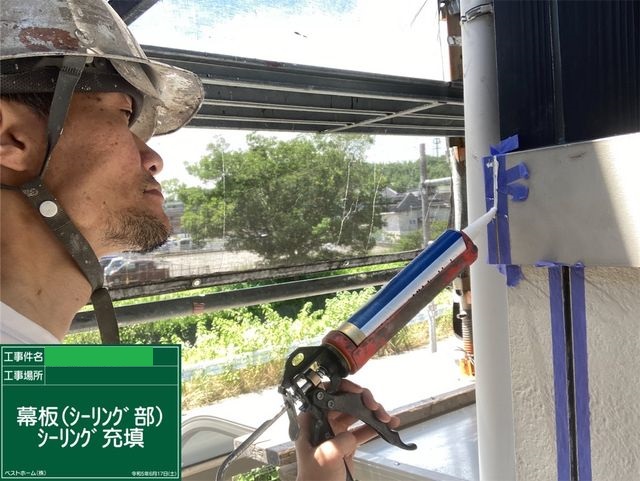

外壁シーリング充填
シーリング内に空気が入らないように、目地底から打っていきます。

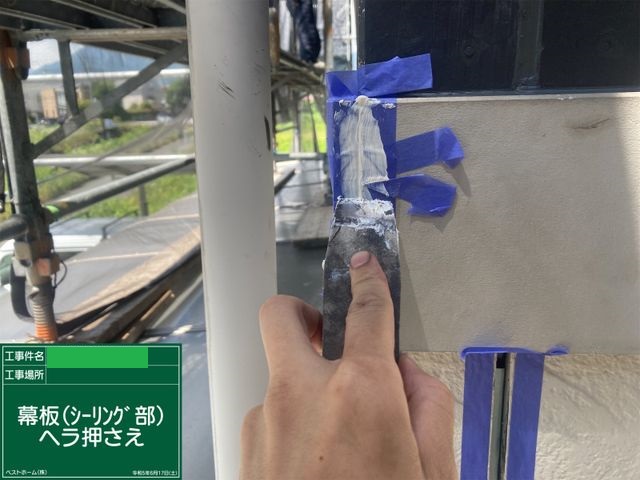

外壁シーリングヘラ押さえ
繊細な作業なので、力加減とヘラを変えながら進めていきます。

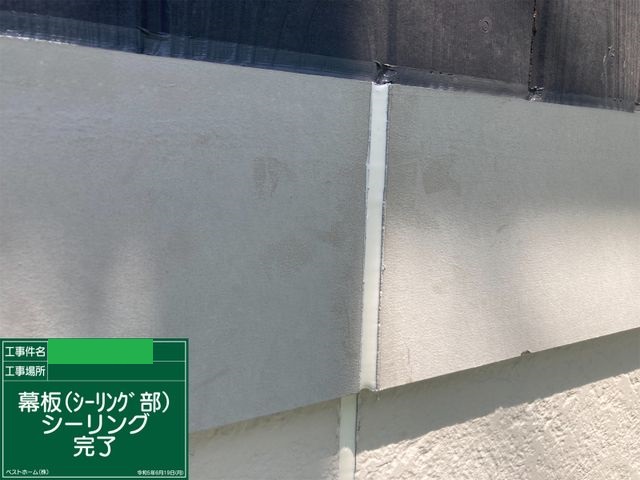

外壁シーリング完了
養生を剥がしたらシーリング工事完了です。シーリングが十分に乾いてから塗装作業にうつります。
●●屋根塗装

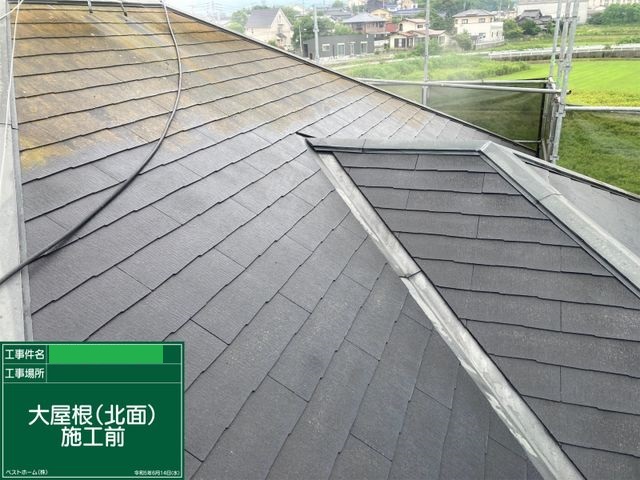

屋根塗装施工前
洗浄をしたことで、屋根本来の劣化状況が露わになりました。

屋根塗装板金部分下地処理
塗料が密着しやすいように汚れを落とし、やすりをかけます。

屋根板金部分錆止め(下塗り)塗装
板金部分には錆止め剤を塗布し、錆の発生を予防します。
屋根防カビ塗装
洗浄で表面のカビを落としても、根までは落としきれませんので、防カビ剤を塗布していきます。

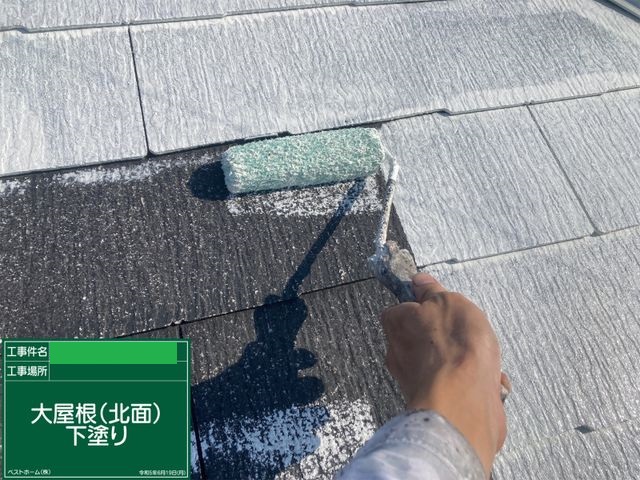

屋根塗装下塗り1回目
屋根は最も紫外線と熱を受け、劣化が早い部位なので念入りに塗装します。

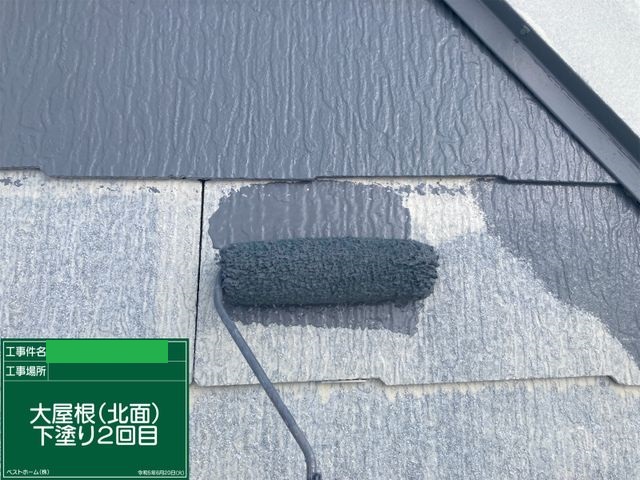

屋根塗装下塗り2回目
下塗り1回では耐久性に欠けるため、弊社では2回下塗り塗装を基準に施工します。

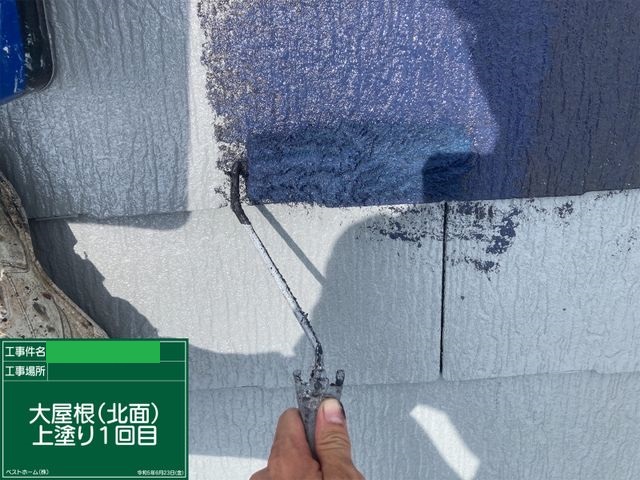

屋根塗装上塗り1回目
上塗り材で塗装していきます。

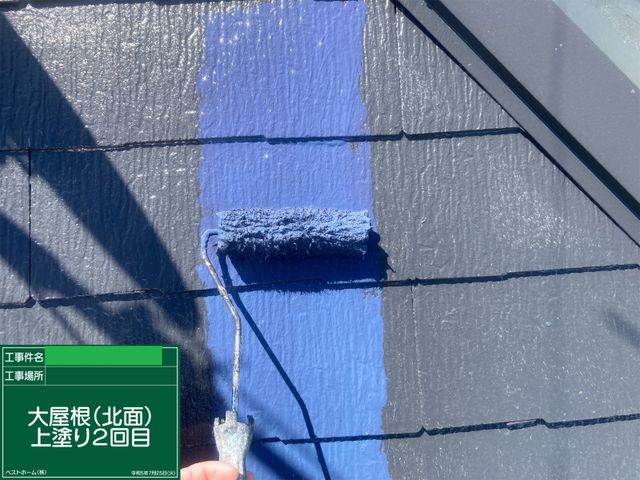

屋根塗装上塗り2回目
塗りムラにならないように仕上げていきます。

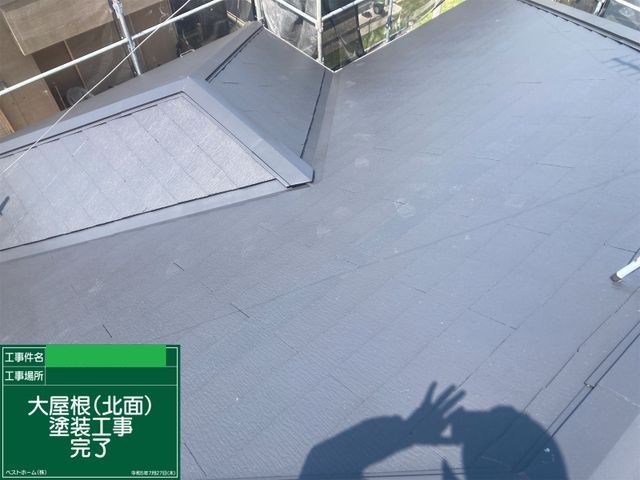

屋根塗装完了
屋根塗装作業が完了しました。とてもキレイな仕上がりです。
●●外壁塗装

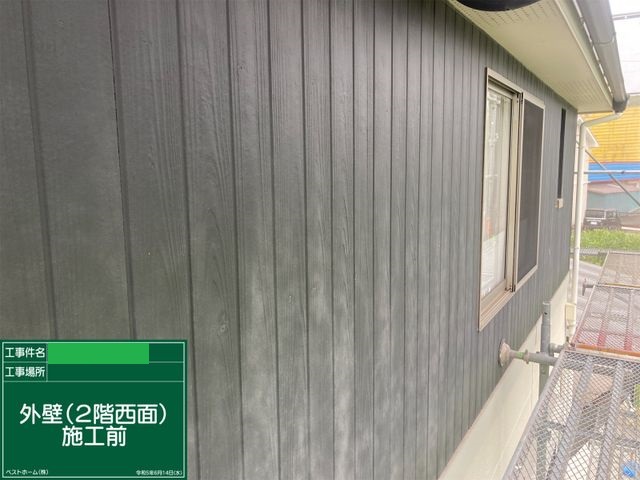

外壁塗装施工前
外壁塗装施工前の状況です。
外壁塗装下塗り1回目

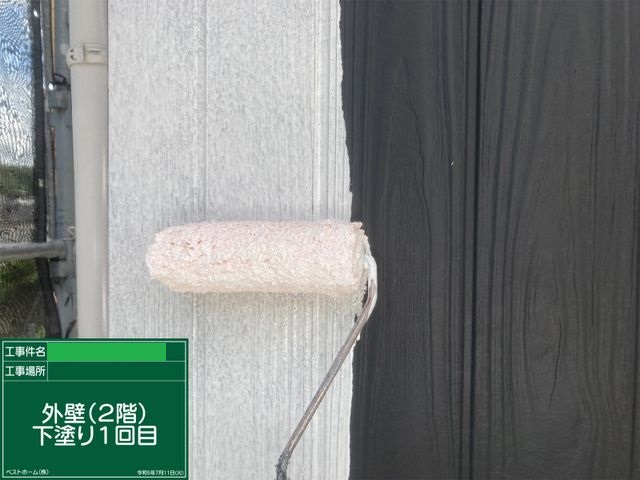

上塗り材の密着力を高めるために下塗り材を塗布します。

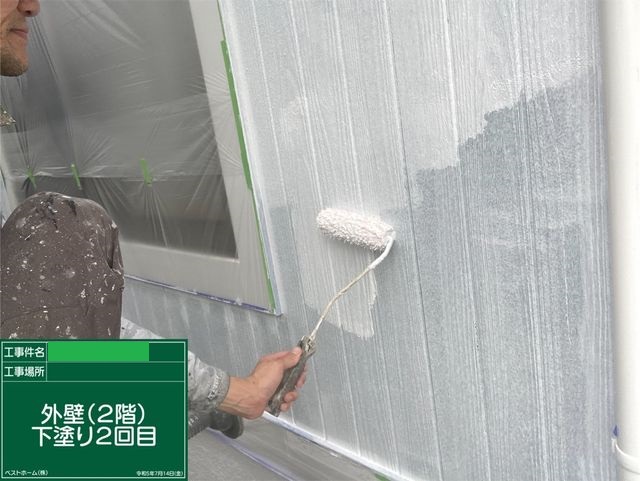

外壁塗装下塗り2回目
下塗り1回では耐久性に欠けるため、弊社では下塗り2回塗装を標準仕様にしております。

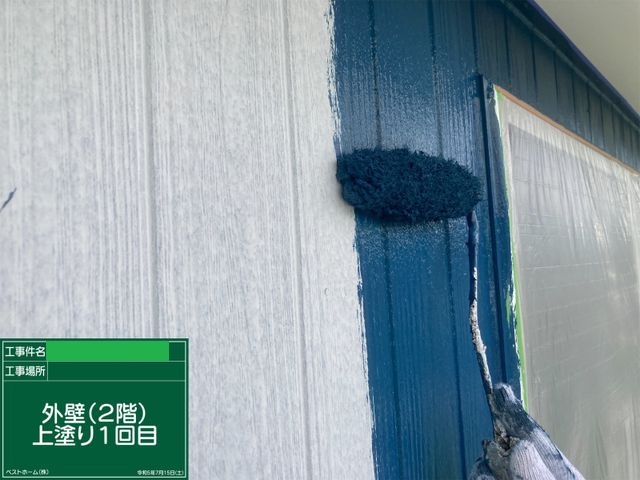

外壁塗装上塗り1回目
上塗り材で塗装していきます。

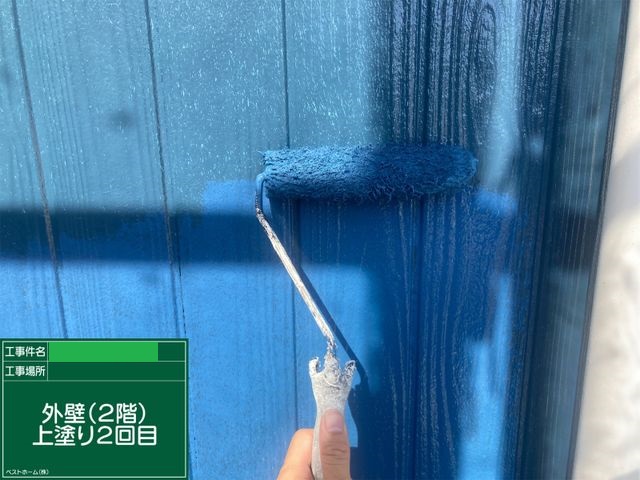

外壁塗装上塗り2回目
塗りムラにならないように仕上げていきます。

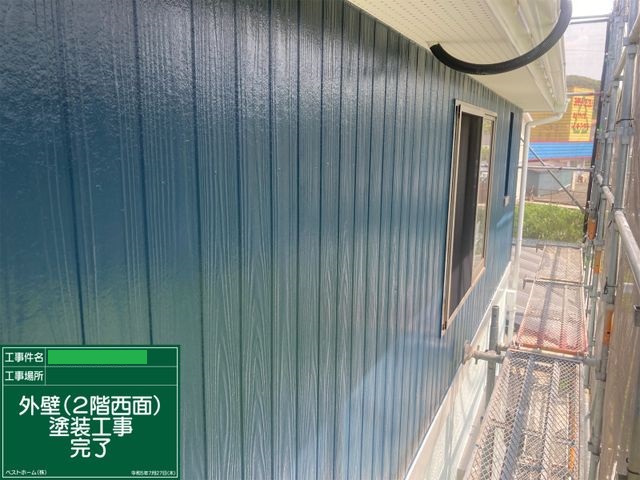

外壁塗装完了
外壁塗装作業が完了しました。とてもキレイな仕上がりです。
●●付帯部塗装

樋塗装施工前
樋塗装施工前の状況です。

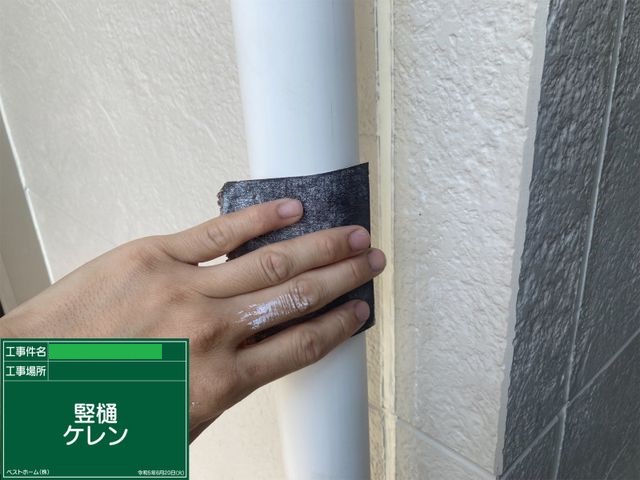

樋塗装下地処理
塗料が密着しやすいように汚れを落とし、やすりをかけます。

樋塗装上塗り1回目
塗料が垂れないように注意しながら塗装します。

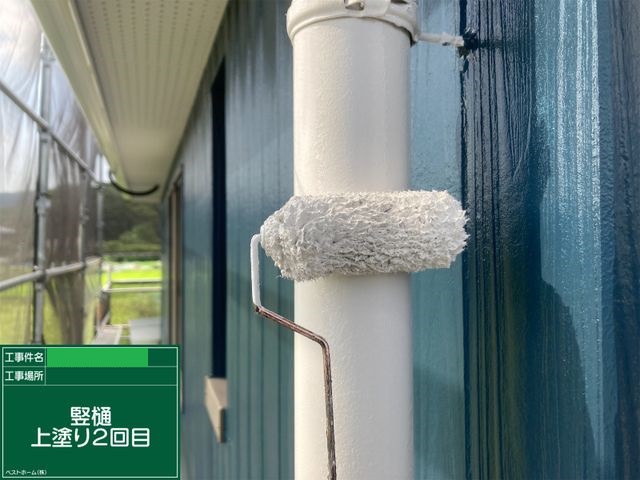

樋塗装上塗り2回目
職人によってローラーや刷毛を使い分けて塗装をしています。

樋塗装完了
樋の塗装作業が完了しました。
とてもキレイな仕上がりです。

基礎塗装施工前
基礎塗装施工前の状況です。

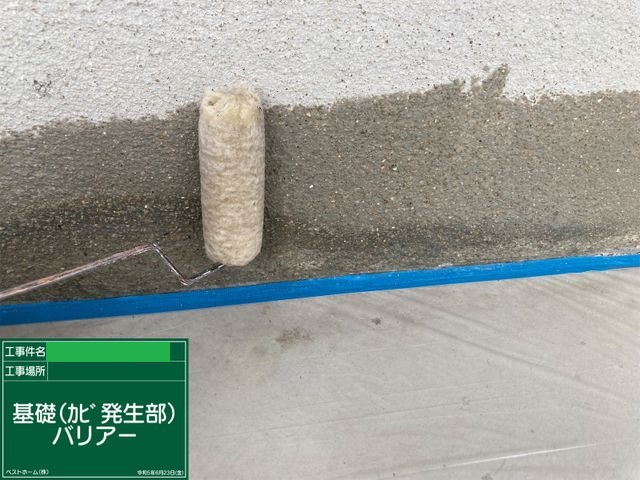

基礎防カビ(バリアー)塗装

洗浄で表面のカビを落としても、根までは落としきれませんので、防カビ材を塗布していきます。
基礎塗装上塗り1回目

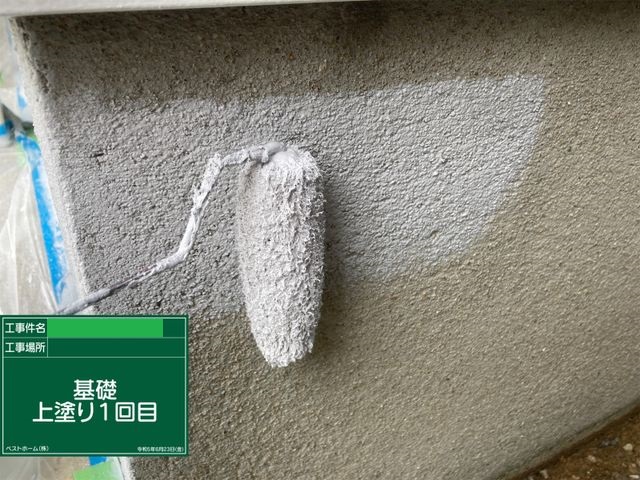

基礎はお住まいの土台を支える部位です。

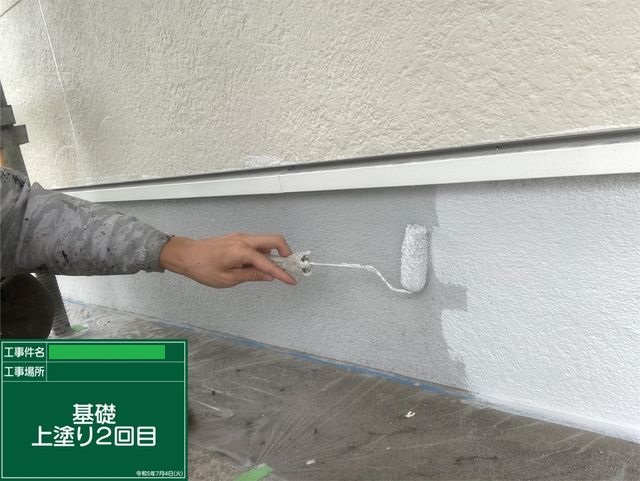

基礎塗装上塗り2回目
基礎専用塗料を塗布し、コンクリートのひび割れを防ぎます。

基礎塗装完了
基礎塗装が完了しました。とてもキレイな仕上がりです。
